작업센터 능력관리

SAP 작업센터 능력부하 현황 — 가용능력을 다 채우기 전에 미리 본다

작업센터의 하루 가용시간과 오더 소요시간을 조회기간 기준으로 맞대어, 부하율을 정상·주의·초과 3단계로 미리 확인하는 화면입니다.

소개 영상블로그 목차 순서대로 · 자막 포함

주요 재생 지점

도입 포인트 — 이 앱을 사용해야 하는 이유

생산 계획 담당자는 매주 변동하는 오더 소요시간으로 인해 어느 작업센터가 과부하 상태인지 파악하는 데 어려움을 겪습니다. 이 앱은 SAP 표준 데이터를 활용, 가용능력과 필요능력을 즉시 재계산하여 과부하 위험을 선제적으로 알려주고 상세 분석까지 지원합니다.

한 줄 요약 — SAP 표준 데이터를 실시간으로 계산하고 사업 로직에 따라 부하 상태를 3단계로 판정하여, 단순 조회를 넘어 생산 능력 계획의 선제적 의사결정을 돕습니다.

핵심 포인트 여섯 가지

핵심 포인트고객이 얻는 것지금 방식이라면
① 부하율 3단계 자동 판정산출된 부하율(필요능력 ÷ 가용능력 × 100)을 기준으로 '정상(85% 미만)', '주의(85%~100%)', '초과(100% 초과)'로 자동 분류하여 시각적으로 위험을 감지합니다.과부하 여부를 직접 계산하거나, 표준 보고서에서 수치를 개별적으로 확인하고 판단해야 합니다.
② SAP 표준 기반 능력 산출작업장 마스터의 교대 구성, 가동률, 휴게시간 등 SAP 표준 데이터와 오더별 소요시간을 활용해 가용 및 필요능력을 정확하게 계산합니다.SAP 시스템 내 여러 트랜잭션을 오가며 필요한 데이터를 수집하고 수기로 계산해야 합니다.
③ 정교한 능력부하 집계 로직플랜트 및 작업센터 조건에 맞는 대상 추리기부터 조회기간 평일 전개, 능력 집계, 부하상태 판정까지 4단계의 체계적인 로직으로 데이터를 처리합니다.복잡한 집계 로직을 수작업으로 구현하거나, 여러 시스템/스프레드시트에서 데이터를 통합해야 합니다.
④ 즉각적인 부하율 재계산조회기간을 변경할 때마다 해당 기간의 가용능력과 필요능력을 즉시 다시 계산하여 최신 부하율과 상태를 반영합니다. 주말은 가용능력 산정에서 제외합니다.조회 조건 변경 시마다 수동으로 데이터를 다시 추출하거나, 보고서를 새로 생성해야 하는 번거로움이 있습니다.
⑤ 일자별·오더별 상세 분석선택한 작업센터의 일자별 부하 추이와 해당 기간에 배정된 오더번호, 유형, 대상 자재별 소요시간을 함께 제공하여 심층적인 원인 분석을 지원합니다.특정 작업센터의 상세 내역을 파악하기 위해 여러 표준 트랜잭션을 개별적으로 조회하고 연결해야 합니다.
⑥ SAP 원본 데이터 정합성작업장 마스터(CRHD, CRCA) 및 오더 작업별 소요시간(KBED) 등 핵심 능력 관련 데이터를 SAP 표준 구조 그대로 사용하여 데이터의 신뢰성을 확보합니다.별도 시스템이나 수기로 관리하는 경우 SAP 원본 데이터와의 불일치 가능성이 존재합니다.

도입하면 달라지는 것

  • 과부하 작업센터를 선제적으로 파악합니다.
  • 생산 능력 계획 수립 시간을 단축합니다.
  • 외주, 잔업 등 대응 방안을 적시에 검토합니다.
  • SAP 표준 데이터 기반으로 신뢰성을 높입니다.

이런 회사에 맞습니다

생산 계획 수립에 어려움을 겪거나, 작업센터별 능력 부하를 미리 예측하여 효율적인 자원 배분과 생산 일정 관리를 최적화하려는 제조 기업의 생산관리팀, 재무관리팀, CFO에게 적합합니다.

실행 화면

실제 화면 4종 둘러보기

플랜트·작업센터·조회기간을 넣고 조회하면 작업센터별 부하율이 목록으로 뜹니다 → 텍스트로 좁혀 보고 → 결과를 확인한 뒤 → 작업센터를 골라 일자별·오더별 상세를 들여다봅니다.

아래는 실제로 앱을 실행해 기능을 눌러 가며 캡처한 화면입니다. 이미지를 클릭하면 원본 크기로 확대됩니다.

Main.view.xml

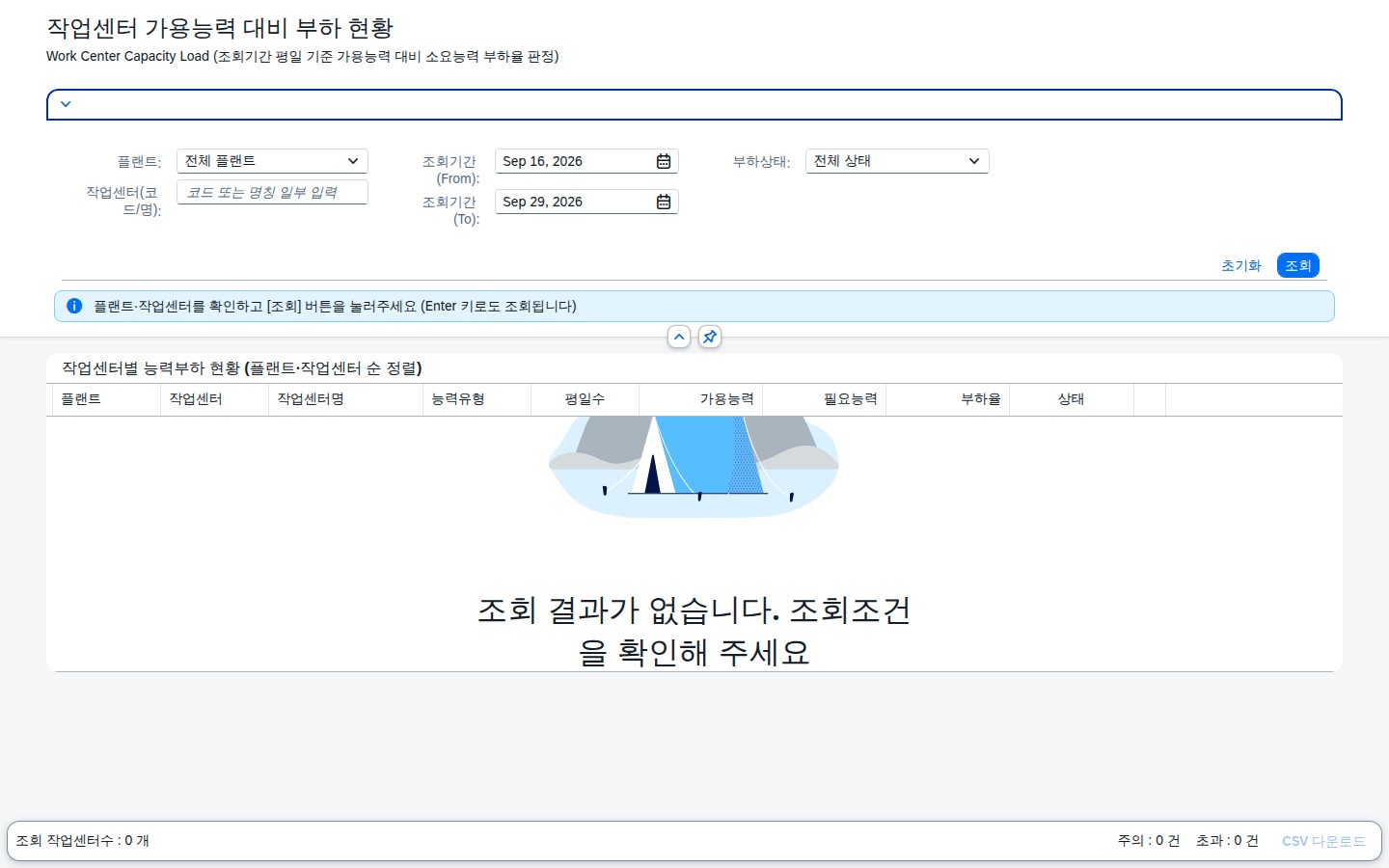

작업센터 가용능력 대비 부하 현황 초기 화면
초기 화면 — 기본 조회기간(오늘부터 2주)이 채워진 상태입니다. 플랜트·작업센터·조회기간(From/To)·부하상태를 지정하고, 조회 버튼은 조회조건 영역 오른쪽 끝에 있습니다.
Enter 키 조회
작업센터 텍스트 필터 Enter 키 조회 결과

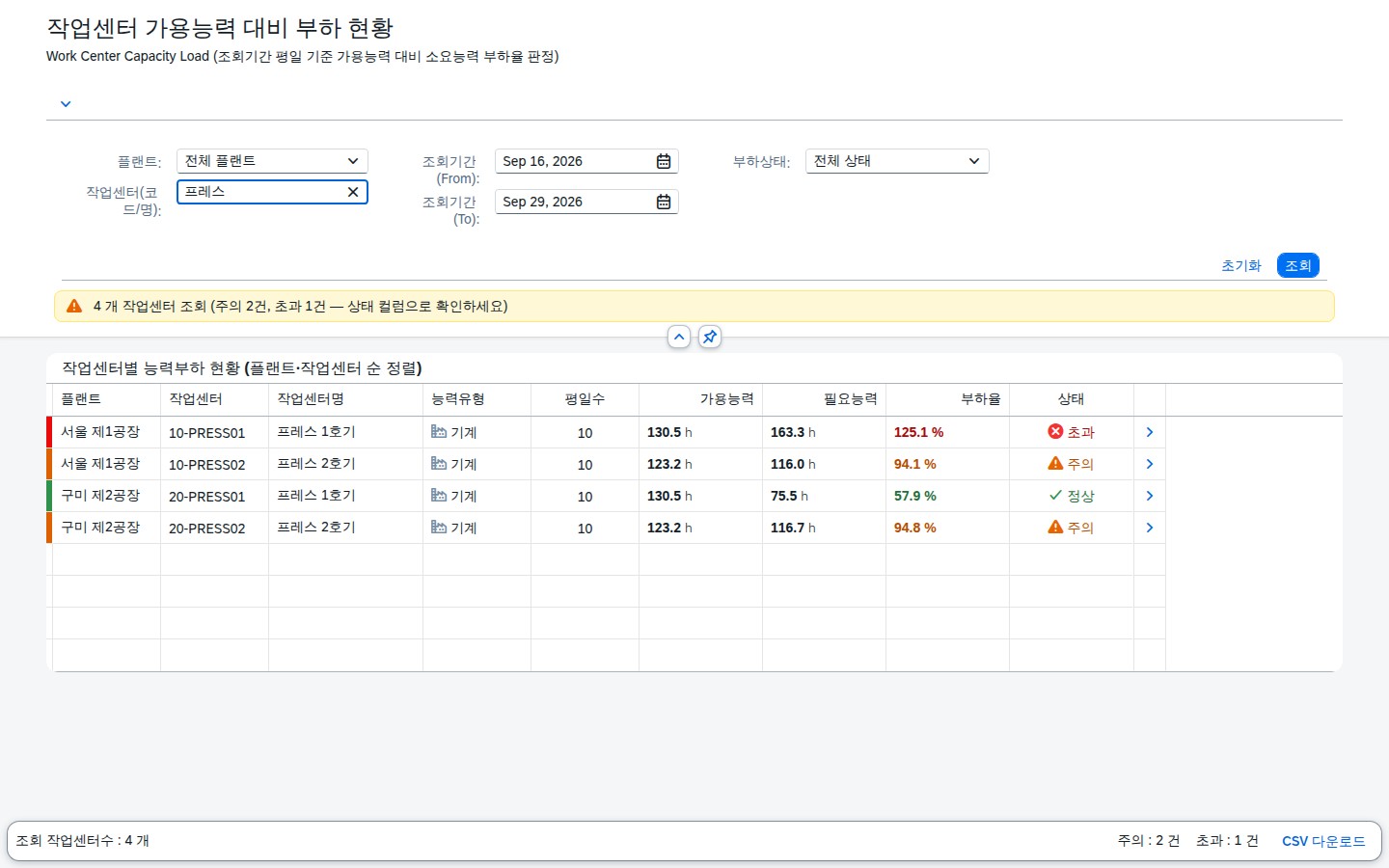

Enter 키 조회 — 작업센터명에 "프레스"를 입력하고 Enter 를 누르면 버튼을 누르지 않아도 바로 재조회됩니다. 프레스 관련 4개 작업센터만 좁혀져 나오고, 부하상태별 색상 표시로 초과·주의 작업센터가 바로 눈에 띕니다.
전체 조회 결과

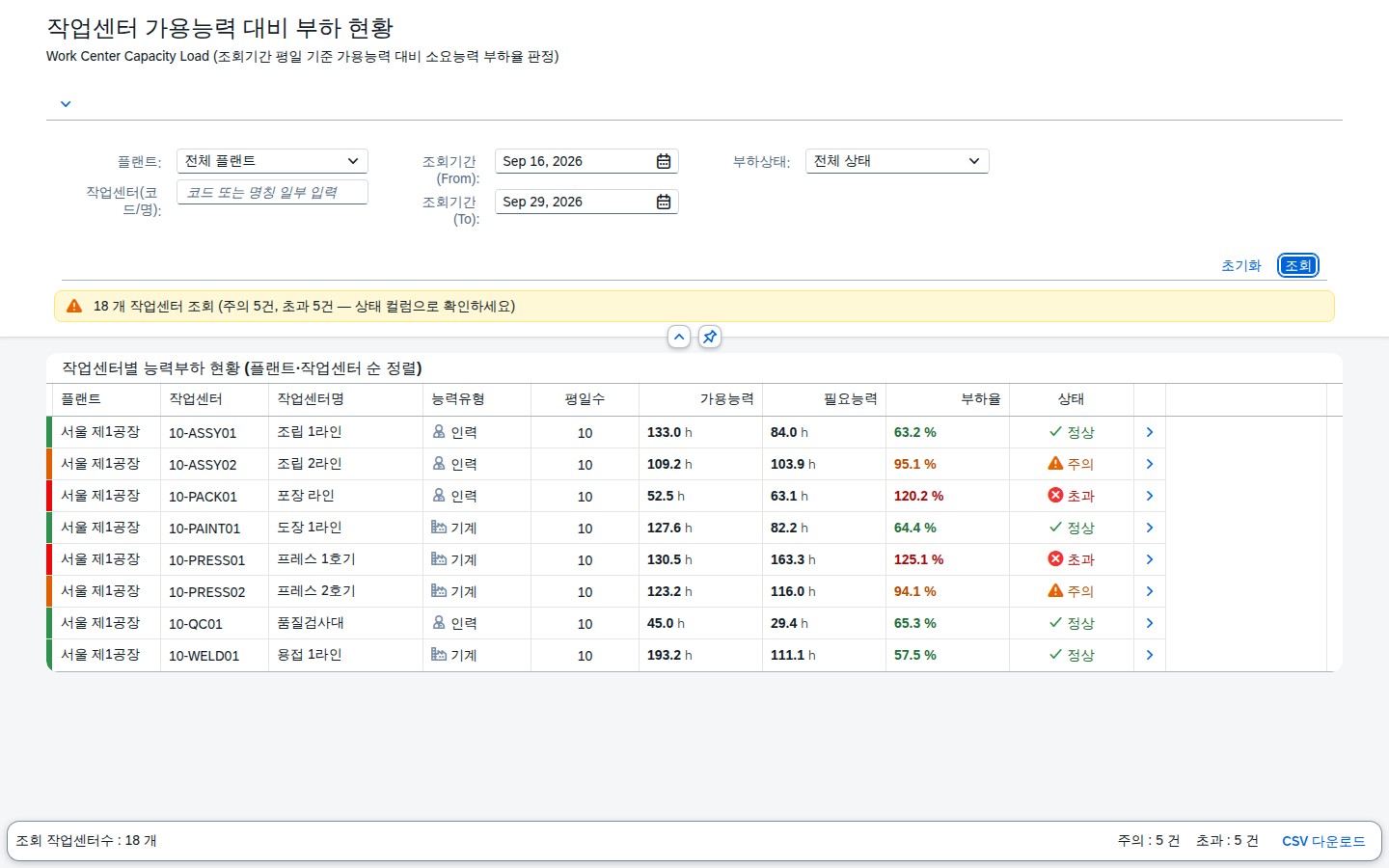

전체 작업센터 조회 결과 목록
전체 조회 결과 — 두 플랜트 18개 작업센터의 부하율이 한 번에 나열됩니다. 정상(초록)·주의(주황)·초과(빨강)가 행 왼쪽 색상 막대와 상태 컬럼에 함께 표시되어, 스크롤 없이도 어디가 밀렸는지 바로 보입니다.
상세 다이얼로그
작업센터 상세 다이얼로그 일자별 오더별 내역

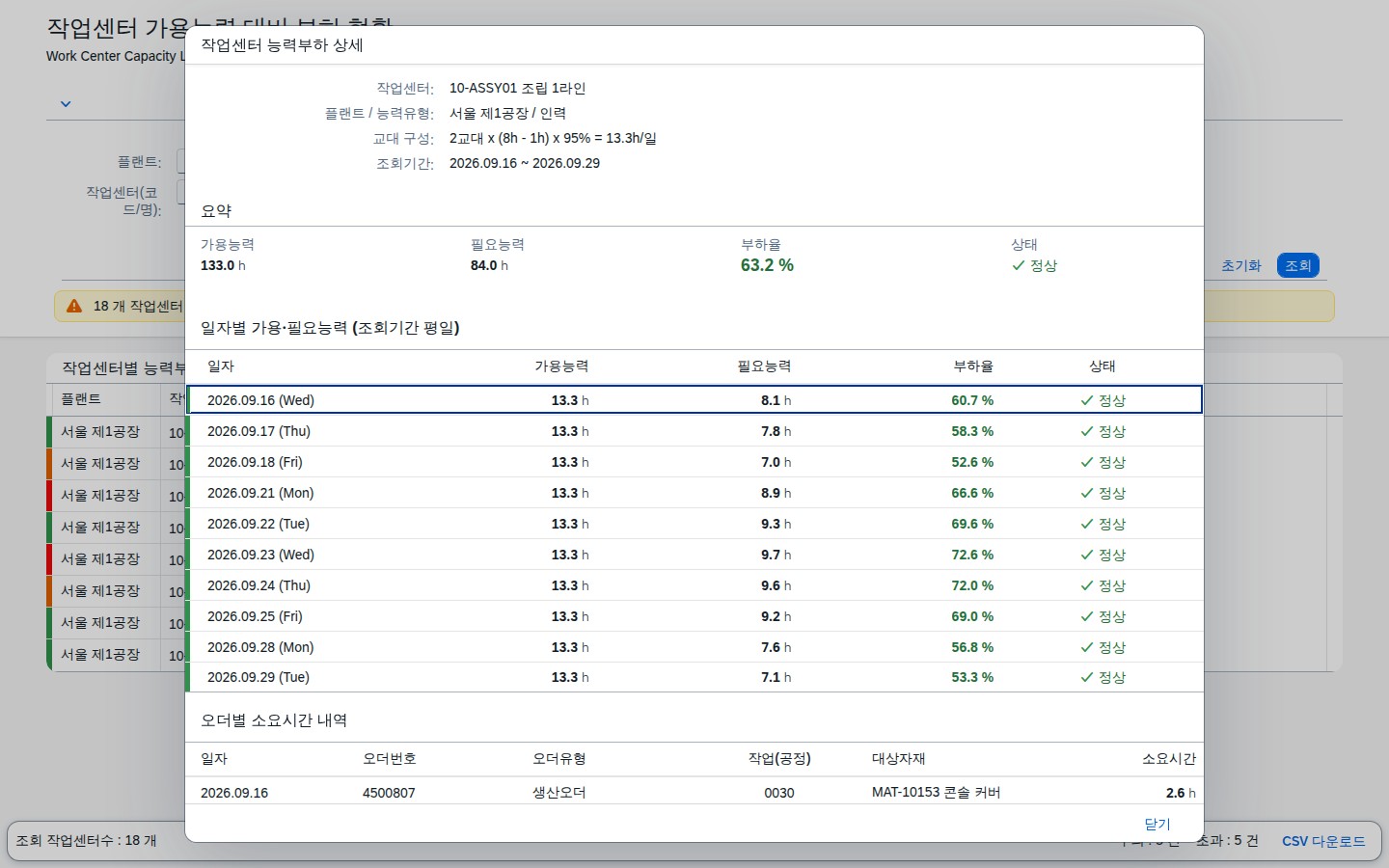

상세 다이얼로그 — 일자별·오더별 내역 — 결과 행을 선택하면 요약(가용·필요능력·부하율)에 이어 일자별 부하 추이와, 그 기간에 걸린 오더별 소요시간(오더번호·오더유형·작업·대상자재)까지 함께 확인할 수 있습니다.

사용 방법

  1. 플랜트 · 작업센터(코드/명) · 조회기간(From, To) · 부하상태를 지정합니다. 조회기간 기본값은 오늘부터 2주입니다.
  2. 조회조건 입력 필드에서 Enter 를 눌러도 바로 재조회됩니다. 조회·초기화 버튼은 조회조건 영역 오른쪽 끝에 있습니다.
  3. 결과가 없으면 조회조건을 다시 확인하도록 안내 메시지가 뜹니다.
  4. 결과 목록 각 행의 오른쪽 화살표(상세)를 누르면 일자별 부하 추이와 오더별 소요시간 내역이 다이얼로그로 열립니다.
  5. 결과는 CSV 다운로드로 내려받습니다. UTF-8 BOM 이 붙어 엑셀에서 한글이 깨지지 않습니다.

부하율 3단계 판정 로직

작업센터의 1일 가용시간은 교대횟수 × (교대시간 − 휴게시간) × 가동률(%) 로 정해집니다. 조회기간에 포함된 평일(월~금) 수만큼 이 값을 누적한 것이 가용능력이고, 같은 기간·같은 작업센터에 배정된 모든 오더의 작업별 소요시간을 합산한 것이 필요능력입니다.

부하율 = 필요능력 ÷ 가용능력 × 100

  • 100% 초과 → 초과 — 능력 부족, 외주·잔업 검토 대상
  • 85%~100% → 주의 — 여유 능력이 15% 미만
  • 85% 미만 → 정상

주말(토·일)은 가용능력 계산에서 제외하며, 상세 화면의 일자별 표에도 평일만 나열합니다.

능력부하 집계 4단계

단계내용
① 대상 추리기플랜트·작업센터(코드/명) 조건에 맞는 작업센터 마스터를 추립니다.
② 기간 전개조회기간(From~To)의 평일 목록을 만들고 그 일수를 구합니다.
③ 능력 집계작업센터별로 (평일수 × 1일 가용시간)을 가용능력으로, 그 기간의 오더별 소요시간 합계를 필요능력으로 계산해 부하율을 산출합니다.
④ 표시 판정부하상태 필터를 적용하고 정상/주의/초과 건수를 집계해 메시지와 하단 요약에 반영합니다.

조회조건

필드설명
플랜트작업센터가 속한 플랜트(전체/서울 제1공장/구미 제2공장)
작업센터(코드/명)작업센터 코드 또는 명칭 일부 텍스트 검색
조회기간(From, To)부하를 집계할 기간(평일만 가용능력에 반영)
부하상태정상/주의/초과 중 하나로 결과를 좁혀 봄(기본: 전체)

결과 컬럼

데모를 신청하신 고객께 공개되는 내용입니다

CDS 뷰 구성, 데이터 모델, 점검 · 산출 규칙처럼 실제 구현에 가까운 상세 설계는 이 앱의 데모를 신청하신 고객께만 보여 드리고 있습니다. 양해 부탁드립니다.

데모를 신청해 주시면 확인 후 바로 열람할 수 있도록 열어 드리고, 이미 신청하셨다면 신청하신 Google 계정으로 로그인하시면 이 자리에 내용이 표시됩니다.

SAP 표준 기능 확장 포인트

SAP 표준 기능 매핑

이 화면은 표준 실행을 대체하지 않습니다. 작업장·능력소요 데이터는 SAP 표준 능력계획 기능이 그대로 관리하고, 이 화면은 그 데이터를 조회조건별로 즉시 재계산해 부하가 몰리는 작업센터를 먼저 짚어보는 조회·판정 관점을 더한 것입니다.

SAP 표준 T-code기능
CM01능력현황평가 — 플랜트/기간별 작업장 부하 조회
CR03작업장 마스터 표시 — 교대구성·가동률 등 능력정보 확인

CDS 구성

데모를 신청하신 고객께 공개되는 내용입니다

CDS 뷰 구성, 데이터 모델, 점검 · 산출 규칙처럼 실제 구현에 가까운 상세 설계는 이 앱의 데모를 신청하신 고객께만 보여 드리고 있습니다. 양해 부탁드립니다.

데모를 신청해 주시면 확인 후 바로 열람할 수 있도록 열어 드리고, 이미 신청하셨다면 신청하신 Google 계정으로 로그인하시면 이 자리에 내용이 표시됩니다.

자주 묻는 질문

자주 묻는 질문

주말에 잡힌 오더 소요시간은 어떻게 반영되나요?

가용능력은 평일만 인정하지만 필요능력 합계는 조회기간 내 모든 날짜의 소요시간을 그대로 더합니다. 주말 작업이 많으면 부하율이 실제보다 높아 보일 수 있어, 상세 화면의 오더별 내역에서 날짜를 함께 확인하는 것이 좋습니다.

부하율 판정 기준(85%·100%)은 고정값인가요?

이번 화면에 적용한 기준값입니다. 현장 관리기준에 맞춰 조정이 필요하면 담당자와 협의해 반영하는 구조로 되어 있습니다.

한 작업센터에 기계·인력 능력이 함께 있으면 어떻게 되나요?

작업센터 마스터에는 하나의 능력유형만 대표값으로 반영됩니다. 실제로 두 능력유형을 따로 관리한다면 작업센터를 능력유형별로 분리해 등록하는 편이 정확합니다.

SAP 표준 기능과 어떻게 이어지나요?

작업장과 능력소요 데이터 자체는 SAP 표준 능력계획 기능이 만들고 관리합니다. 이 화면은 그 데이터를 조회기간 기준으로 즉시 재계산해, 부하가 몰리는 작업센터를 미리 짚어보는 조회 관점을 더한 것입니다.
