SAP 자재명세서(BOM)·공정경로 현황 — 유효기간과 표준시간을 한 화면에서

CS03 은 상위자재 한 건씩만 보여 줍니다. 여러 자재의 구성품 유효기간과 라우팅 표준시간을 한 번에 훑어보는 화면입니다.

소개 영상블로그 목차 순서대로 · 자막 포함

주요 재생 지점

도입 포인트 — 이 앱을 사용해야 하는 이유

현재 SAP 표준 화면은 자재명세서(BOM) 구성품의 유효기간과 공정경로의 표준시간을 수동으로 확인해야 하는 비효율이 있습니다. 본 솔루션은 기준일자 대비 유효성을 자동 판정하고, 표준시간을 계산하며, 마스터 데이터의 정합성을 점검하여 생산 및 원가 관리의 정확도를 높입니다.

한 줄 요약 — 단순 조회에 그치지 않고, 복잡한 BOM 유효성을 4단계로 자동 판정하며, 공정별 표준시간을 집계하고, 마스터 데이터 품질까지 점검하여 핵심 기준정보의 신뢰도를 제공합니다.

핵심 포인트 다섯 가지

핵심 포인트고객이 얻는 것지금 방식이라면
① BOM 유효성 자동 판정기준일자에 맞춰 구성품의 유효성 상태를 '미래유효', '유효', '만료임박', '만료' 4단계로 자동 판정하여 적용 시점을 명확히 확인합니다. 텍스트 품목은 판정 대상에서 제외됩니다.CS03 화면에서 유효 시작일과 종료일을 눈으로 직접 비교하며 유효 여부를 판단해야 합니다.
② 생산 표준시간 자동 계산상위자재 1단위 생산에 필요한 총 표준시간을 'Σ(공정별 준비시간 ÷ BOM 기준수량 + 단위당 가동시간)' 산식으로 정확하게 계산하여 보여 줍니다.CA03 화면에서 공정별 준비시간과 가동시간을 따로 확인하고 수작업으로 총 표준시간을 집계합니다.
③ 마스터 데이터 품질 자동 점검'만료 구성품 후속 없음(C01)', '동일 구성품 중복(C02)', '스크랩률 과다(C04, 5% 초과)', '생산 BOM 라우팅 미등록(C06)' 등 총 7가지 규칙으로 데이터 품질 문제를 점검하고, '정정 필요' 또는 '확인 필요' 상태를 표시합니다.BOM과 라우팅 데이터의 잠재적 오류를 발견하기 어렵고, 데이터 불일치로 인한 생산 또는 원가 오류가 발생할 수 있습니다.
④ 기준정보 정합성 자동 대사화면 집계와 명세 재계산 일치(R01), 구성품 유효기간 정합성(R03)을 포함한 3종의 대사식을 수행하여 데이터 불일치 여부를 점검합니다. 독립 재계산 검증 결과, 엔진 차이 0건으로 정합성을 확인했습니다.시스템상의 계산 결과와 실제 명세 간의 차이를 수동으로 대사해야 하므로 많은 시간과 노력이 필요합니다.
⑤ 통합 조회 및 유연한 기준일자상위자재별 BOM 구성품과 공정경로별 표준시간을 한 화면에서 통합 조회하며, 특정 기준일자를 변경하여 미래 시점의 유효성까지 유연하게 점검합니다.BOM(CS03)과 라우팅(CA03) 정보를 별도 화면에서 조회하고, 기준일자를 변경하며 유효성을 확인하는 데 한계가 있습니다.

사례로 보는 효과

기준수량 10EA, 로트 전체 준비시간 8분, 단위당 가동시간 1.2분인 공정의 경우, 본 솔루션은 1단위 표준시간을 2.0분/EA ((8분 ÷ 10EA) + 1.2분/EA)으로 자동 계산하여 보여줍니다. 이는 정확한 생산 계획과 원가 계산의 기초가 됩니다.

도입하면 달라지는 것

  • BOM·라우팅 마스터 데이터 신뢰도 향상
  • 생산 및 원가 계획 정확성 증대
  • 데이터 오류로 인한 잠재적 문제 사전 발견
  • 기준정보 관리 업무 효율 증대

이런 회사에 맞습니다

BOM·라우팅 데이터의 정확성과 적시성이 중요한 생산 제조 기업, 마스터 데이터 품질 개선을 통해 생산 계획 및 원가 관리를 고도화하려는 재무·관리회계·물류 팀에 적합합니다.

업무 점검 — 앱이 직접 다시 계산하는 규칙

데모를 신청하신 고객께 공개되는 내용입니다

CDS 뷰 구성, 데이터 모델, 점검 · 산출 규칙처럼 실제 구현에 가까운 상세 설계는 이 앱의 데모를 신청하신 고객께만 보여 드리고 있습니다. 양해 부탁드립니다.

데모를 신청해 주시면 확인 후 바로 열람할 수 있도록 열어 드리고, 이미 신청하셨다면 신청하신 Google 계정으로 로그인하시면 이 자리에 내용이 표시됩니다.

실행 화면

실제 화면 2종 둘러보기

플랜트·상위자재·BOM용도·기준일자를 넣고 조회하면 구성품이 품목번호 순으로 펼쳐집니다 → 상태 컬럼에서 만료임박·만료 건을 먼저 확인하고 → 행의 상세로 라우팅 표준시간까지 함께 봅니다.

아래는 실제로 앱을 실행해 기능을 눌러 가며 캡처한 화면입니다. 이미지를 클릭하면 원본 크기로 확대됩니다.

zui5.bom — Main.view.xml
BOM 구성품 명세 메인화면
BOM 구성품 명세 메인화면 — 플랜트·상위자재·BOM용도·유효성상태·기준일자로 조회한 결과입니다. 구성품마다 품목유형(재고품목/텍스트품목), 소요량, Scrap(%), 유효기간, 상태(유효/만료임박/만료/미래유효)가 한 줄로 표시되고 만료임박·만료 행은 하이라이트로 구분됩니다. 조회 버튼은 조회조건 영역 오른쪽 끝에 있습니다.

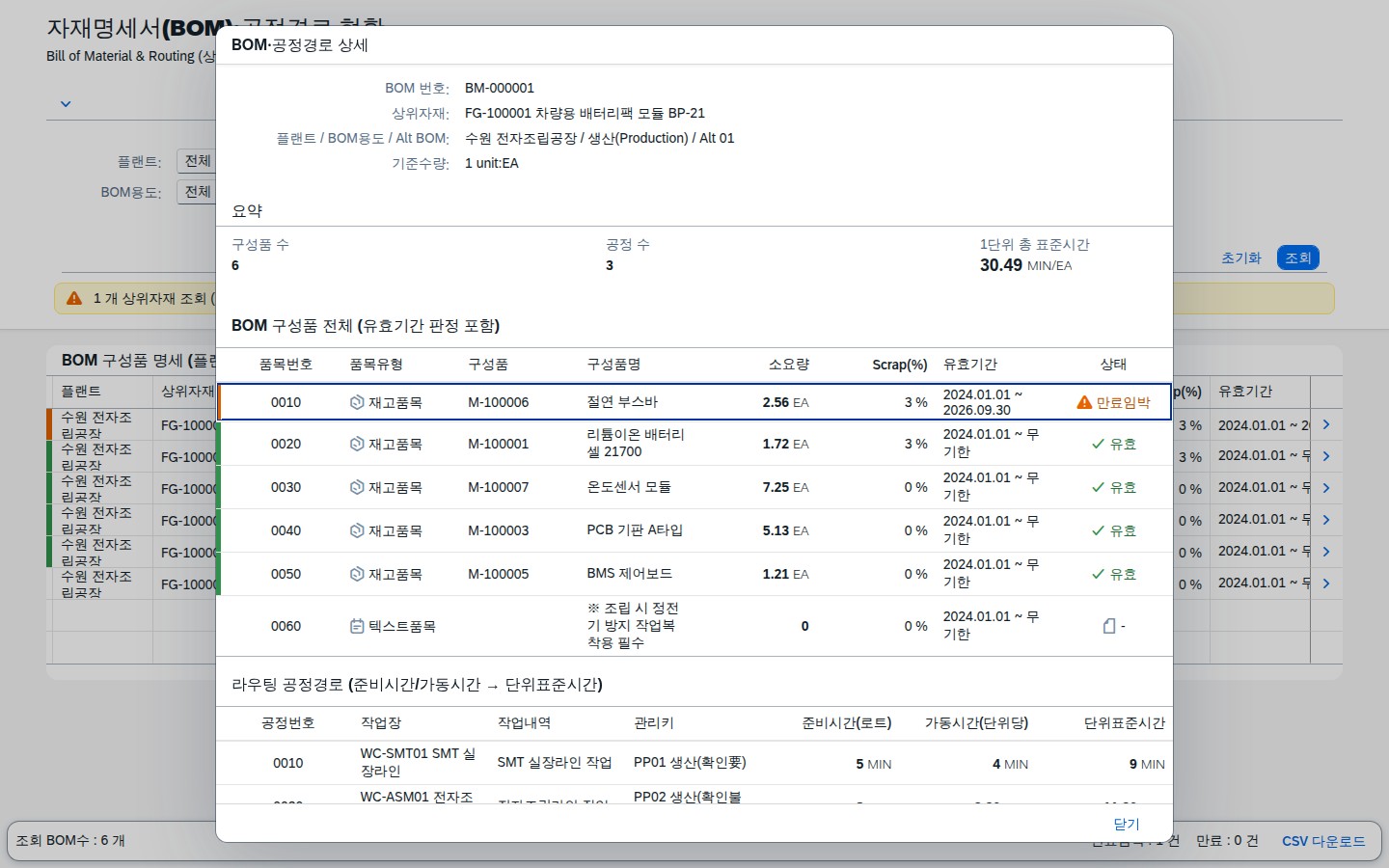

zui5.bom — DetailDialog.fragment.xml
BOM·공정경로 상세 다이얼로그
BOM·공정경로 상세 — 상위자재 1건의 BOM 구성품 전체와 라우팅 공정경로를 함께 보여 줍니다. 요약 영역에 구성품 수·공정 수·1단위 총 표준시간을 표시하고, 공정별로 준비시간(로트 전체)과 가동시간(단위당)을 더한 단위표준시간을 계산해 보여 줍니다.

사용 방법

  1. 플랜트와 BOM용도를 Select 로 고릅니다. 기본값은 전체입니다.
  2. 상위자재(코드/명) 입력란에 코드나 명칭 일부를 입력하면 대소문자 구분 없이 부분 일치로 찾습니다.
  3. 유효성상태를 고르면 해당 상태의 구성품만 걸러 봅니다.
  4. 기준일자를 바꾸면 그 날짜를 기준으로 유효기간 판정이 다시 계산됩니다.
  5. 조회조건 입력필드에서 Enter 를 눌러도 바로 조회됩니다. 조회·초기화 버튼은 조회조건 영역 오른쪽 끝에 있습니다.
  6. 결과 행의 상세 버튼을 누르면 BOM 구성품 전체와 라우팅 공정경로, 1단위 총 표준시간을 봅니다.
  7. 목록은 CSV 다운로드로 내려받습니다. UTF-8 BOM 이 붙어 엑셀에서 한글이 깨지지 않습니다.

BOM 구성품 유효기간 판정 규칙

데모를 신청하신 고객께 공개되는 내용입니다

CDS 뷰 구성, 데이터 모델, 점검 · 산출 규칙처럼 실제 구현에 가까운 상세 설계는 이 앱의 데모를 신청하신 고객께만 보여 드리고 있습니다. 양해 부탁드립니다.

데모를 신청해 주시면 확인 후 바로 열람할 수 있도록 열어 드리고, 이미 신청하셨다면 신청하신 Google 계정으로 로그인하시면 이 자리에 내용이 표시됩니다.

공정경로 표준시간 집계 처리 단계

라우팅은 공정 단위로 준비시간(로트 전체 1회)과 가동시간(단위당)을 따로 관리합니다. 다음 4단계로 상위자재 1단위 생산에 필요한 표준시간을 계산합니다.

단계내용
1라우팅 로드 — 상위자재·플랜트가 일치하는 공정경로 목록을 공정번호 순으로 불러온다
2단위 준비시간 환산 — 공정별 준비시간(로트 전체)을 BOM 기준수량으로 나눠 1단위당 준비시간으로 바꾼다
3단위표준시간 산출 — 환산된 단위 준비시간에 공정별 단위당 가동시간을 더한다
4총 표준시간 합산 — 전체 공정의 단위표준시간을 더해 1단위 생산 총 표준시간을 산출한다

예) 기준수량 10EA, 준비시간 8분, 가동시간(단위당) 1.2분인 공정은 단위표준시간 = (8 ÷ 10) + 1.2 = 2.0분/EA 입니다.

조회조건

필드필수설명
플랜트선택기본값 전체 플랜트
BOM용도선택1=생산, 2=엔지니어링/설계
상위자재(코드/명)선택부분 일치, 대소문자 구분 없음
유효성상태선택유효/만료임박/만료/미래유효 중 필터
기준일자필수(기본값 오늘)유효기간 판정의 기준 시점

결과 컬럼

데모를 신청하신 고객께 공개되는 내용입니다

CDS 뷰 구성, 데이터 모델, 점검 · 산출 규칙처럼 실제 구현에 가까운 상세 설계는 이 앱의 데모를 신청하신 고객께만 보여 드리고 있습니다. 양해 부탁드립니다.

데모를 신청해 주시면 확인 후 바로 열람할 수 있도록 열어 드리고, 이미 신청하셨다면 신청하신 Google 계정으로 로그인하시면 이 자리에 내용이 표시됩니다.

SAP 표준 기능 확장 포인트

SAP 표준 기능 매핑

이 화면은 BOM·라우팅을 만들거나 바꾸지 않습니다. 마스터데이터 유지는 CS01/CS02(BOM)와 CA01/CA02(라우팅)가 그대로 담당하고, 이 화면은 그 데이터를 조회 관점으로 모아 유효기간 판정과 표준시간 집계를 더해 확장한 구성입니다.

테이블 · 오브젝트역할
MAST · STKOBOM 헤더 — 상위자재·플랜트·BOM용도·Alt BOM·기준수량
STPOBOM 품목 — 품목유형·구성품·소요량·Scrap·유효기간
PLKO · PLPO라우팅 그룹 헤더/공정 — 작업장·표준시간·관리키
CRHD작업장 마스터 — 작업장 코드와 명칭
T430 계열관리키 텍스트(확인요/불요/외주공정)

도입 시 확인이 필요한 부분

다단계 BOM(구성품이 다시 상위자재가 되는 경우)의 재귀 전개는 이번 화면 범위에 포함하지 않았습니다. 실제 도입 시에는 CS12(다단계 BOM 전개) 로직을 참고해 재귀 전개와 순환참조 방지 로직을 추가해야 합니다. Scrap(%) 처리 시점(부품투입 vs 조립완료 기준)도 회사 표준에 맞춰 정합니다.

CDS 구성

데모를 신청하신 고객께 공개되는 내용입니다

CDS 뷰 구성, 데이터 모델, 점검 · 산출 규칙처럼 실제 구현에 가까운 상세 설계는 이 앱의 데모를 신청하신 고객께만 보여 드리고 있습니다. 양해 부탁드립니다.

데모를 신청해 주시면 확인 후 바로 열람할 수 있도록 열어 드리고, 이미 신청하셨다면 신청하신 Google 계정으로 로그인하시면 이 자리에 내용이 표시됩니다.

자주 묻는 질문

자주 묻는 질문

다단계 BOM(구성품이 또 다른 BOM인 경우)도 전개되나요?

이번 범위는 단일 레벨 조회입니다. 구성품이 다시 상위자재가 되는 다단계 전개는 CS12 로직을 참고해 별도로 확장해야 합니다.

기준일자를 바꾸면 어떤 값이 다시 계산되나요?

구성품별 유효/만료임박/만료/미래유효 상태만 다시 계산됩니다. 소요량·표준시간 등 다른 값은 기준일자와 무관합니다.

단위표준시간은 실제 SAP 표준원가와 같은 개념인가요?

계산 방식(준비시간을 로트로 나눠 단위당 가동시간과 더하는 방식)은 표준원가계산의 개념을 단순화한 것으로, 실제 표준원가 산정에는 활동유형 단가·간접비 배부 등이 추가로 필요합니다.

텍스트품목은 왜 상태가 표시되지 않나요?

텍스트품목은 실제 자재가 아니라 조립 지시사항 등을 남기는 항목이라 유효기간 판정 대상에서 제외했습니다.

BOM자재명세서공정경로CS03CA03라우팅표준시간OpenUI5
